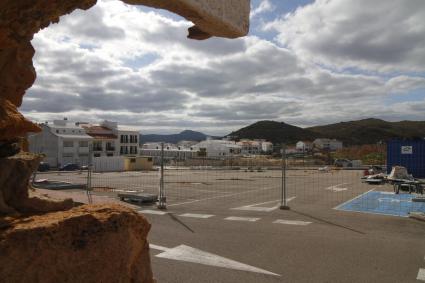

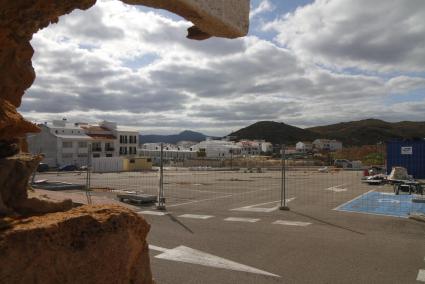

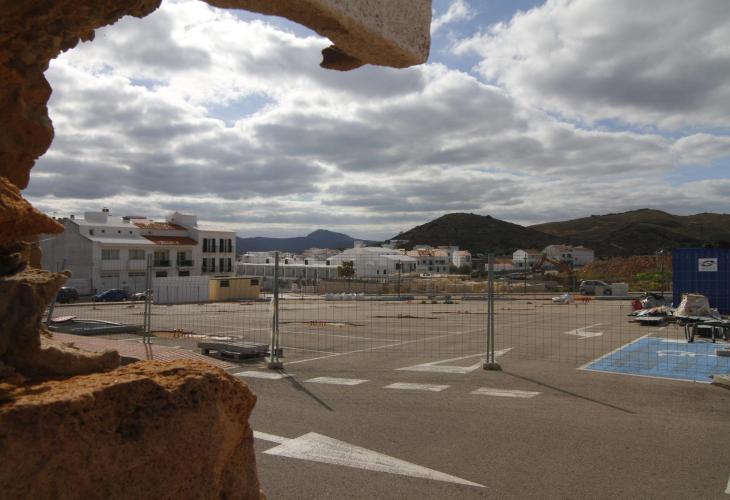

Estas instalaciones han padecido todo tipo de percances. Primero, en febrero de 2022, la empresa que había ganado el concurso para realizar las obras no se presentó y el Consell tuvo que resolver el contrato y licitar de nuevo el proyecto. Ya en noviembre de ese año, se firmó el contrato con la nueva empresa, se iniciaron las obras en mayo de 2023 y en julio, cuando llegaron las pérgolas, se instalaron.
Eso sí, con un error en la altura mínima de la infraestructura (debía ser de 210 centímetros y era de 160), que fue resuelta con remiendos en los pilares, los cuales no soportaron el temporal que el 27 de agosto derribó las pérgolas.
A todo esto, una vez retirado el entramado y rehechos los cálculos sobre resistencia de la estructura, se le suma la comunicación de la empresa proveedora a la constructora, señalando que habrá una demora de dos meses por un robo de los materiales en sus instalaciones.
Preocupación vecinal por el retraso
Desde el Consell, David Vidal admite que el proyecto «no estará listo para Semana Santa, tenían previsto que el material llegara en enero y ahora indican que será sobre el 15 de marzo». Así, con «el mes que hace falta para instalarlo todo, ya será durante la primera quincena de abril cuando esté terminado».
Estas explicaciones resuelven las dudas que tenían vecinos y comerciantes de Fornells. Según el alcalde de Es Mercadal, Joan Palliser, había preocupación por la cercanía de la Semana Santa y el deseo de que todas las obras en el pueblo hubieran finalizado, tanto estas de la pérgola como la reforma del paseo marítimo, que sí está previsto que esté a tiempo.
El apunte
Los proyectos de Es Castell y Sant Lluís, pendientes de tramitación
4 comentarios
Para comentar es necesario estar registrado en Menorca - Es diari
y no se les ha ocurrido poner un parque solar en el parquin de la bocana?
Otra chapuza de pepe gotera y otilio.
La tradicional incompetencia de nuestras autoridades
"fallo de cálculo" Que no hu sabeu que per allá fa molt de vent? Lo que mus faltava ja !!!
